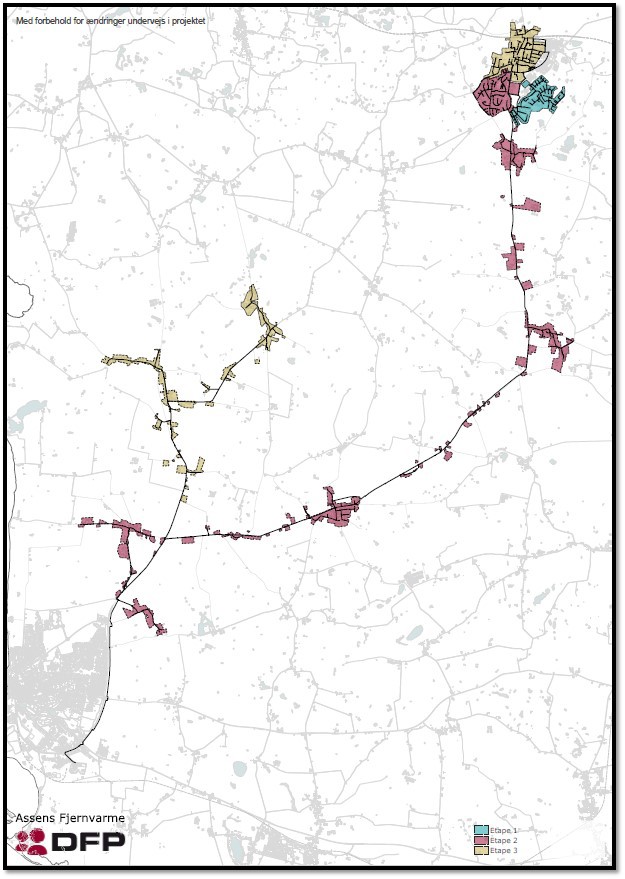

Udrulningstidsplan

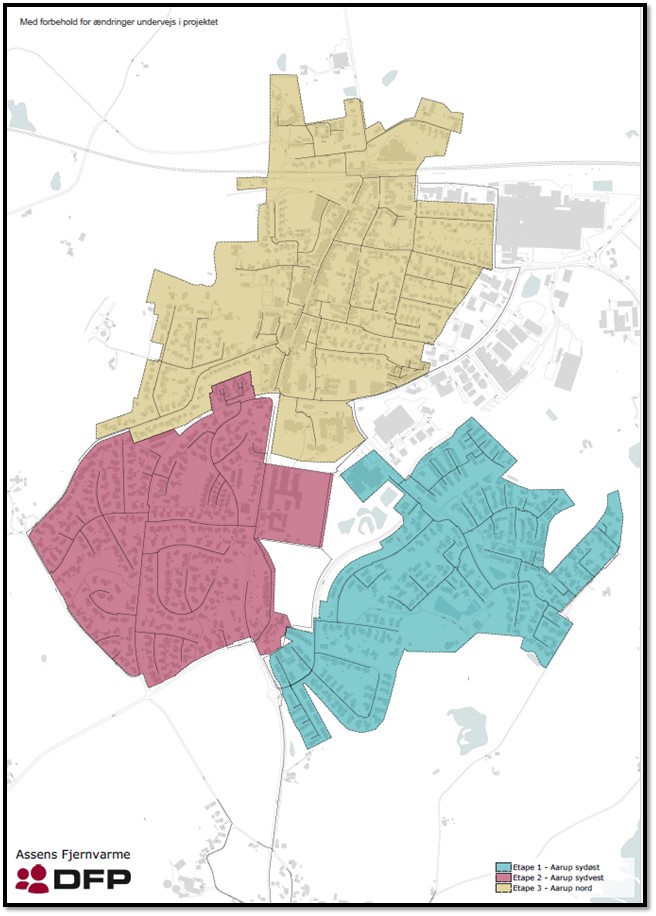

Etape 1 - Aarup sydøst
Få mere information om etapen:
Etape 2
Gravearbejdet i etape 2 vil foregå med flere gravehold, som arbejder parallelt i forskellige områder. Forventede tidspunkter for anlægsarbejdet fremgår af skemaet nedenfor.
| Område | Anlægsarbejde |
| Aborg og Lundager | Afsluttet |
| Aarup sydvest - deletape A | Afsluttet |
| Aarup sydvest - deletape B | Afsluttet |
| Turup | Afsluttet |
| Aarup sydvest - deletape D (undtagen Vestergade 65-81 og Møllegårdsvej 3-5) |
Afsluttet |
| Ørsted | Afsluttet |
| Skydebjerg | Januar til august 2025 |
| Aarup sydvest - deletape C | Afsluttet |
| Aarup sydvest - deletape D (kun Vestergade 65-81 og Møllegårdsvej 3-5) |
Afsluttet |
| Boliger langs transmissionsledningen |
Sommerhalvåret 2026 |
Med forbehold for ændringer
Få mere information om etaperne:
Etape 3
Vi begynder gravearbejdet i etape 3 i maj 2025.
Gravearbejdet i etape 3 vil foregå med flere gravehold, som arbejder parallelt i forskellige områder. Forventede tidspunkter for anlægsarbejdet fremgår af skemaet nedenfor.
| Område | Anlægsarbejde |
| Aarup nord - deletape 3A (undtagen Indre Ringvej 2-4, 8) |
Maj 2025 til februar 2026 |
| Sandager, Salbrovad, Barløse - deletape LAND 3A | Maj 2025 til december 2025 |
| Aarup nord - deletape 3E | Juni 2025 til februar 2026 |
| Sandager, Salbrovad, Barløse - deletape LAND 3C | August 2025 til maj 2026 |
| Sandager, Salbrovad, Barløse - deletape LAND 3B | September 2025 til maj 2026 |
| Aarup nord - deletape 3D | Januar 2026 til maj 2026 |
| Aarup nord - deletape 3B | Januar 2026 til december 2026 |
| Aarup nord - deletape 3A (kun Indre Ringvej 2-4, 8) |
April 2026 til maj 2026 |
| Aarup nord - deletape 3C | Maj 2026 til december 2026 |
Med forbehold for ændringer
Få mere information om etaperne:
