Nu begynder anlægsarbejdet i jeres område
Se videoen for at lære mere om, hvordan fjernvarmen bliver installeret.

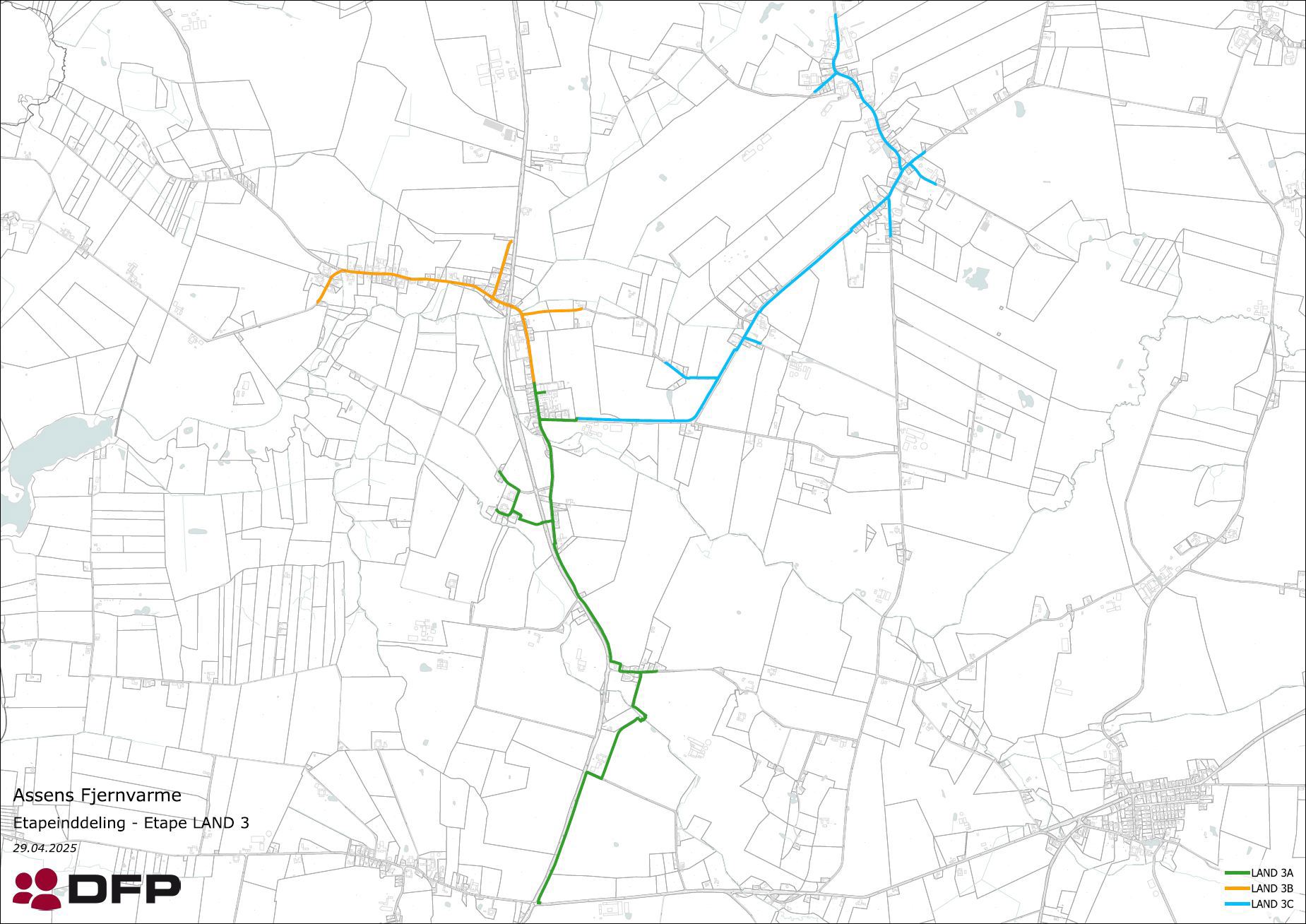

Etapeopdeling
Etape | Veje |
Etape LAND 3A | Barløsevej 3, 5, 7, 9, Karupvej, Middelfartvej, Mygindvej, Salbrovad 2-30, 33-35, 37, 39, Smejrupgyden, Smejrupvej, Stumpen |
Etape LAND 3B | Baunevej, Langemosevej 6-7, Salbrovad 32, 36, 38, 41-51, Sandager Kirkevej, Torupvej |
Etape LAND 3C | Barløsevej 2, 4, 6, 8, 12-67, Bæringvej, Grindsmosevej, Kildevej, Langemosevej 16-25, Langstedgyden, Maltebjerggyden, Skovvangsvej |
Med forbehold for ændringer
Anlægsarbejde og VVS-arbejde
Nu begynder vi anlægsarbejdet i etape 3 - Sandager, Salbrovad og Barløse. I skemaet nedenfor fremgår det, hvornår arbejdet i veje, indkørsler og haver forventes at stå på i de enkelte deletaper. Det kan ikke undgås, at arbejdet vil medføre støjgener, trafikale gener og jord på vejene. Vi håber på jeres forståelse herfor.
Vi opfordrer til, at beboerne i området løbende orienterer sig om trafikale ændringer på Assens Kommunes hjemmeside: Aktuelt vejarbejde og selvfølgelig via skiltningen i området.
Når gravearbejdet er afsluttet, og der er sendt fjernvarmevand ud i ledningsnettet, skal installationerne i de enkelte huse bygges om til fjernvarme enten via vores lejeordning eller ved aftale med egen VVS-installatør. I skemaet nedenfor fremgår det, hvornår ledningsnettet forventes klar til VVS-arbejde.
Område | Anlægsarbejde | VVS-arbejde |
Etape LAND 3A | Maj 2025 til december 2025 | 1. kvartal 2026 |
Etape LAND 3B | September 2025 til september 2026 | 4. kvartal 2026 |
Etape LAND 3C | August 2025 til juli 2026 | 3. kvartal 2026 |
Spørgsmål
I Ofte stillede spørgsmål besvarer vi mange generelle spørgsmål, der naturligt opstår, når fjernvarmen skal udrulles i et nyt område.
